2019年监理工程师《案例分析》点睛提分卷五(6题)

共6题贡献人:testking发布时间:2019/3/30 13:20:08


  • [问答]

    第1题:某工程在实施过程中发生如下事件:
    事件 1:建设单位完成“开工许可证”,监理机构审批了施工单位编制完施工组织设计后,建设单位要求项目监理机构签发施工单位报送的《工程开工报审表》。
    事件 2:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。建设单位以打桩施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。
    事件 3:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量问题,需进行返修。
    事件 4:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时发现该设备的部分部件损坏,对此,建设单位要求施工单位承担损坏赔偿责任。
    事件 5:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是因为设备本身的质量问题造成的。
    <1> 、根据《建设工程监理规范》说明还应具备哪些条件总监可以签署开工报审表?指出事件 2 中建设单位做法的不妥之处,说明理由。
    <2> 、针对事件 2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?
    <3> 、对事件 3 中的质量问题,项目监理机构应如何处理?
    <4> 、指出事件 4 中建设单位做法的不妥之处,说明理由。
    <5> 、事件 5 中,单机无负荷试车由谁组织?其费用是否包含在合同价中?因试车验收未通过所增加的各项费用由谁承担?

    答案:

    解答:【1】 (1)具备下列条件时,应由总监理工程师签署审核意见,并应报建设单位批准后,总监理工程师签发工程开工令:
    1)设计交底和图纸会审已完成。
    2)施工组织设计已由总监理工程师签认。
    3)施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实。
    4)进场道路及水、电、通信等已满足开工要求。
    (2)事件 2 中:
    1)建设单位认为需经其认可分包单位资质不妥;
    理由:分包单位的资质应由项目监理机构审查签认。
    2)提出不再允许施工单位将防水工程分包的要求不妥;
    理由:违反施工合同约定。
    【2】 处理如下:
    (1)下达《工程暂停令》;
    (2)对分包单位资质进行审查;
    (3)如果分包单位资质合格,签发工程复工令;
    (4)如果分包单位资质不合格,要求施工单位撤换分包单位。
    【3】 处理如下:
    (1)签发《监理工程师通知单》;
    (2)责成施工单位进行质量问题调查;
    (3)审核、分析质量问题调查报告,判断和确认质量问题产生的原因;
    (4)审核签认质量问题处理方案;
    (5)指令施工单位按既定的处理方法实施处理并进行跟踪检查;
    (6)组织有关人员对处理的结果进行严格的检查、鉴定和验收,写出质量问题处理报告,报建设单位和监理单位存档。
    【4】 (1)由建设单位采购的设备没有通知施工单位共同清点就存放施工现场不妥;
    理由:建设单位应以书面形式通知施工单位派人与其共同清点移交。
    (2)建设单位要求施工单位承担设备部分部件损坏的责任不妥;
    理由:建设单位未通知施工单位清点,施工单位不负责设备的保管,设备丢失损坏由建设单位负责。
    【5】 由施工单位组织;已包含在合同价中;由建设单位承担。

  • [问答]

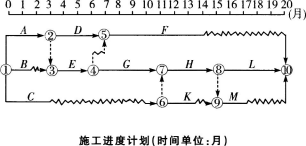

    第2题:某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如下图所示,假定各项工作均匀速施工。

    【问题】
    1.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排这三项工作最合理 此时该专业施工队的工作间断时间为多少
    2.由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。指出总监理工程师做法的不妥之处,并写出正确做法。
    3.推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。
    该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见下表。
    施工段及流水节拍

    G、H、L三项工作流水施工的工期为多少 此时工程总工期能否满足原竣工日期的要求 为什么

    答案:

    解答:1.(1)如果不改变原施工进度计划总工期和工作工艺关系,工作B在第2月初开始,第3月底结束;工作C在第4月初开始,第6月底结柬(或安排在4~6、5~7、6~8、7~9、8~10、9~11月均可);工作H开始时间不变。这样安排B、C、H三项_T-作最合理。 (2)此时B、C、H三项工作的专业施工队最少的工作间断时间为5个月。
    2.(1)由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟不妥。正确做法:总监理工程师应以书面形式通知承包单位,推迟开工日期并相应顺延工期。
    (2)由于建设单位负责的施工现场拆迁工作未能按时完成,工期顺延后,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿不妥。正确做法:应补偿承包单位因延期开工造成的损失。
    3.计算流水步距。错位相减求得差数列。
    G与H之间:

    G与H间的流水步距KG,H=max(2,3,-4)=3(月)。
    H与L之间:

    H与L间的流水步距KH,L=max(2,2,-5)=2(月)。
    G、H、L三项工作的流水施工工期为:(3+2)+(2+3)=10(月)。
    此时工程总工期为4+6+10=20(月),可以满足原竣工日期要求。

    【命题点与拓展】
    本案例第1题主要考查流水施工的概念以及工期的计算方法。
    流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。工程施工中,可以采用依次施工(亦称顺序施工法)、平行施工和流水施工等组织方式。对于相同的施工对象,当采用不同的作业组织方法时,其效果也各不相同。
    流水施工方式具有以下特点:
    (1)尽可能地利用工作面进行施工,工期比较短。
    (2)各工作队实现了专业化施工,有利于提高技术水平和劳动生产率。
    (3)专业工作队能够连续施工,同时能使相邻专业队的开工时间最大限度地搭接。
    (4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织。
    (5)为施工现场的文明施工和科学管理创造了有利条件。
    本案例第2题主要考查工程延期的相关内容。
    在建设工程施工过程中,其工期的延长分为工程延误和工程延期两种。虽然它们都是使工程拖期,但由于性质不同,因而业主与承包单位所承担的责任也就不同。对于工程延误,由此造成的一切损失由承包单位承担。同时,业主还有权对承包单位施行误期违约罚款。而如果是属于工程延期,则承包单位不仅有权要求延长工期,而且还有权向业主提出赔偿费用的要求以弥补由此造成的额外损失。本案例由业主未及时提供施工场地造成的致工程拖期,承包单位有权提出延长工期的申请,监理工程师应按合同规定,批准工程延期时间。发包人应赔偿费用以弥补由此造成承包人的额外损失。
    本案例第3题主要考查非节奏流水施工流水步距和流水施工工期的确定。
    在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。累加数列错位相减取大差法的基本步骤如下:
    (1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
    (2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
    (3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
    流水施工工期可按下列公式计算:

    式中 T——流水施工工期;∑K——各施工过程(或专业工作队)之间流水步距之和;∑tn——最后一个施工过程(或专业工作队)在各施工段流水节拍之和;∑Z——组织间歇时间之和;∑G——工艺间歇时间之和;∑C——提前插入时间之和。

  • [问答]

    第3题:建设单位(甲方)与某施工单位(乙方)签订了工程施工合同,并将该工程委托给某监理单位进行施工阶段监理。由于该工程的特殊性,工程量事先无法准确确定,但工程性质清楚。按照施工合同文件的规定,乙方必须严格按照施工图及合同文件规定的内容及技术要求施工,工程量由监理工程师负责计量。
    根据该工程的合同特点,监理工程师提出了工程计量程序要点如下:
    (1)乙方对已完成的分项工程在5天内向监理工程师提交已完工程量报告。
    (2)监理工程师接到报告后14天内按设计图纸核实已完工程量,并在计量前48小时内通知乙方,乙方为计量提供便利条件并派人参加。
    (3)若乙方得到通知后不参加计量,监理工程师自行计量结果有效,作为工程价款支付的依据。
    (4)若监理工程师收到乙方报告后14天内未进行计量,从第15天起,乙方报告中提出的工程量即视为被确认,作为工程价款支付的依据。
    (5)若监理工程师不按约定时间通知乙方,使乙方不能参加计量的,计量结果无效。
    (6)监理工程师签署计量支付证书,甲方据以支付工程款。
    在施工过程中,乙方根据监理工程师的指示就部分工程进行了变更施工。监理工程师提出了工程变更价款的程序的要点如下:
    (1)变更发生后的14天内,乙方应提出变更价款报告,经监理工程师确认后相应调整合同价款。
    (2)若变更发生后14天内,乙方不提出变更价款报告,则视为该变更不涉及合同价款变更。
    (3)监理工程师自收到变更价款报告之日起21天内,对乙方的要求予以确认;若无正当理由不确认或答复时,自乙方的报告送达之日起21天后,视为变更价款报告已被确认。
    (4)监理工程师确认增加的工程变更价款作为追加合同价款,与工程进度款不同期支付。
    【问题】
    1.该工程适合采用什么类型的合同计价方式 说明理由。
    2.试指出监理工程师提出的工程计量程序的不妥之处,并说明正确做法。
    3.试指出监理工程师提出的工程变更价款程序的不妥之处,并说明正确做法。
    4.我国《建设工程施工合同(示范文本)》对工程变更所引起的合同价款调整是如何规定的

    答案:

    解答:1.该工程宜采用固定单价合同。理由:固定单价合同属于单价合同,在约定的风险范围内价款不再调整,这种合同的价款并不是绝对不可调整,而是约定范围内的风险由承包人承担。因为本案例中工程项目性质清楚,但工程量事先无法准确确定,故适合采用固定单价合同。 2.(1)不妥之处:乙方对已完成的分项工程在5天内向监理工程师提交已完工程量报告。正确做法:乙方应于每月25日向监理人报送上月20日至当月19日已完成的工程量报告,并附具进度付款申请单、已完成工程量报表和有关资料。
    (2)不妥之处:监理工程师接到报告后14天内按设计图纸核实已完工程量,并在计量前48小时内通知乙方。正确做法:监理工程师接到报告后7天内按设计图纸核实已完工程量,并在计量前24小时内通知乙方。
    (3)不妥之处:若监理工程师收到乙方报告后14天内未进行计量,从第15天起,乙方报告中提出的工程量即视为被确认,作为工程价款支付的依据。正确做法:若监理工程师收到乙方报告后7天内未进行计量,从第8天起,乙方报告中提出的工程量即视为被确认,作为工程价款支付的依据。
    3.(1)不妥之处:监理工程师自收到变更价款报告之日起21天内,对乙方的要求予以确认,若无正当理由不确认或答复时,自乙方的报告送达之日起21天后,视为变更价款报告已被确认。正确做法:监理工程师自收到变更价款报告之日起14天内,对乙方的要求予以确认,若无正当理由不确认或答复时,自乙方的报告送达之日起14天后,视为变更价款报告已被确认。
    (2)不妥之处:监理工程师确认增加的工程变更价款作为追加合同价款,与工程进度款不同期支付。正确做法:监理工程师确认增加的工程变更价款作为追加合同价款,与工程进度款同期支付。
    4.我国《建设工程施工合同(示范文本)》规定,承包人在工程变更确定后14天内,提出变更工程价款的报告。经工程师确认后调整合同价款。变更合同价款按下列方法进行:
    (1)已标价工程量清单中有适用于变更工作的子目,采用该子目的单价计算变更费用;
    (2)已标价工程量清单中无适用于变更工作的子目,但有类似子目,可在合理范围内参照类似子目的单价,由监理人商定或确定变更工作的单价;
    (3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。
    【命题点与拓展】
    本案例第1题主要考查合同的计价方式及其适用条件。
    合同的计价方式包括总价合同、单价合同和成本加酬金合同三种。单价合同又分为固定单价合同和可调单价合同。固定单价合同,是指在约定的风险范围内价款不再调整的合同。这种合同的价款并不是绝对不可调整,而是约定范围内的风险由承包人承担。双方需在专用条款内约定合同价款包含的风险范围、风险费用的计算方法和承包风险范围以外对合同价款影响的调整方法,在约定的风险范围内合同价款不再调整。
    本案例第2题主要考查工程量计量的规定。
    承包人应于每月25日向监理人报送上月20日至当月19日已完成的工程量报告,并附具进度付款申请单、已完成工程量报表和有关资料。工程师接到承包人的报告后7天内,按设计图纸核实已完工程量,并在现场实际计量前24小时通知承包人共同参加。承包人为计量提供便利条件并派人参加。如果承包人收到通知后不参加计量,工程师自行计量的结果有效,作为工程价款支付的依据。若工程师不按约定时间通知承包人,致使承包人未能参加计量,工程师单方计量的结果无效。
    工程师收到承包人报告后7天内未进行计量,从第8天起,承包人报告中开列的工程量即视为已被确认,作为工程价款支付的依据。
    本案例第3题主要考查变更价款的程序。
    确定变更价款的程序:
    (1)承包人在工程变更确定后14天内,可提出变更涉及的追加合同价款要求的报告,经工程师确认后相应调整合同价款。如果承包人在双方确定变更后的14天内,未向工程师提出变更工程价款的报告,视为该项变更不涉及合同价款的调整。
    (2)工程师应在收到承包人的变更合同价款报告后14天内,对承包人的要求予以确认或作出其他答复。工程师无正当理由不确认或答复时.自承包人的报告送达之日起14天后,视为变更价款报告已被确认。
    (3)工程师确认增加的工程变更价款作为追加合同价款,与工程进度款同期支付。工程师不同意承包人提出的变更价款,按合同约定的争议条款处理。
    本案例第4题主要考查我国《建设工程施工合同(示范文本)》对工程变更所引起的合同价款调整的相关规定。
    根据《建设工程施工合同(示范文本)》规定,承包人在工程变更确定后14天内,提出变更工程价款的报告,经工程师确认后调整合同价款。变更合同价款按下列方法进行:
    (1)已标价工程量清单中有适用于

  • [问答]

    第4题:某工程项目,业主与承包人签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:
    (1)开工前业主应向承包商支付估算合同总价20%的工程预付款。
    (2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留质量保证金。
    (3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1)。
    (4)每月签发付款最低金额为15万元。
    (5)工程预付款从承包人获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
    承包人每月实际完成并经签证确认的工程量见下表。
    承包人每月实际完成工程量

    【问题】
    1.工程预付款为多少 工程预付款从哪个月起扣留 每月应扣工程预付款为多少
    2.每月工程量价款为多少 应签证的工程款为多少 应签发的付款凭证金额为多少

    答案:

    解答:1.估算合同总价为:5300×180=95.4(万元); 工程预付款金额为:95.4×20%=19.08(万元);
    工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:
    1800×180=32.4(万元)>95.4×30%=28.62(万元);
    每月应扣工程预付款为:19.O8÷3=6.36(万元)。
    2.每月进度款支付:
    (1)第1个月:
    工程量价款为:800×180=14.40(万元);
    应签证的工程款为:14.40×0.95=13.68(万元)<15万元;
    故第1个月应签发的付款凭证金额为0万元。
    (2)第2个月:
    工程量价款为:1000×180=18.00(万元);
    应签证的工程款为:18.00×0.95=17.10(万元);
    应签发的付款凭证金额为:l3.68+17.10=30.78(万元)。
    (3)第3个月:
    工程量价款为:1200×180=21.60(万元);
    应签证的工程款为:21.60×0.95=20.52(万元);
    应扣工程预付款为:6.36万元;20.52-6.36=14.16(万元)<15万元,第3个月不予签发付款凭证。
    (4)第4个月:
    工程量价款为:1200×180=21.60(万元);
    应签证的工程款为:21.60×0.95=20.52(万元);
    应扣工程预付款为:6.36万元;
    应签发的付款凭证金额为:14.16+20.52-6.36=28.32(万元)。
    (5)第5个月:
    累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。
    第5个月工程量价款为:1200×180=21.60(万元);
    应签证的工程款为:20.52万元;
    应扣工程预付款为:6.36万元;
    20.52-6.36=14.16(万元)<15万元,第5个月不予签发付款凭证。
    (6)第6个月:
    累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整结束。
    应按调整后的单价结算的工程量为:5900-5300×(1+10%)=70(m3);
    第6个月工程量价款为:70×180×0.9+(500-70)×180=8.874(万元);
    应签证的工程款为:8.874×0.95=8.43(万元);
    应签发的付款凭证金额为:14.16+8.43=22.59(万元)。
    【命题点与拓展】
    本案例第l题主要考查预付款及其起扣时间。
    包工包料工程的预付款的支付比例不得低于签约合同价(扣除暂列金额)的10%,不宜高于签约合同价(扣除暂列金额)的30%。本题为20%,根据总价即可求得预付款。发包人拨付给承包人的工程预付款属于预支的性质。随着工程进度的推进,拨付的工程进度款数额不断增加,工程所需主要材料、构件的储备逐步减少,原已支付的预付款应以抵扣的方式从工程进度款中予以陆续扣回。预付款应从每一个支付期应支付给承包人的工程进度款中扣回,直到扣回的金额达到合同约定的预付款金额为止。承包人的预付款保函的担保金额根据预付款扣回的数额相应递减,但在预付款全部扣回之前一直保持有效。
    本案例第2题主要考查对工程价款计算与支付签证等处理的能力。
    应根据工程合同规定的条件,分月计算问题中提出的内容,计算过程中需要注意由于工程量的变更导致的价款调整、质量保证金、预付款扣除情况以及签证的最低金额等。

  • [问答]

    第5题:某住宅楼工程,该工程招标文件中有关评标定标的内容如下:
    (1)开标时间按本招标文件中的《建设工程施工招投标工作日程安排》进行。开标会议由公证机构组织并主持,在投标单位法人代表或授权代理人在场的情况下举行开标会议,并由招/标管理机构进行监督。开标程序及其他开标事宜按有关规定执行。
    (2)评标定标的原则:评标、定标应遵循公平、公正、科学合理、竞争优选的原则。中标人应具备质量好、信誉高、价格合理、工期适当、施工方案先进可行、市场行为规范、无不正当竞争行为等的条件。
    (3)评标定标的办法,本次招标采用百分制综合因素评分办法。开标前30min,设立评标委员会,由招标单位法人代表或其授权代理人担任评委会主任,主持评标会议,但不参加评标打分。评委由4人组成,招标单位2名,其余2名在某市建设工程交易中心提供的专家库中随机抽取。评标委员会根据本工程招标文件的评定标办法进行评标。评标结束,由评标委员会写出评标报告,按投标单位的得分高低,向招标单位推荐得分第一名为中标单位,经招标管理机构核准后,由招标单位发出《中标通知书》,对未中标单位发出《未中标通知书》。若中标人不履行承诺或确实存在问题,报招投标监督管理机构。
    核准后,可按得分排序确定中标人。
    【问题】
    1.建设工程招标应具备哪些条件
    2.招标代理机构进行招标代理应满足什么条件
    3.该招标文件中关于开标、评标的内容存在哪些不妥之处,并说明正确做法。
    4.工程建设项目施工招标文件的内容有哪些

    答案:

    解答:1.建设工程招标应具备以下条件: (1)招标人已经依法成立;
    (2)初步设计及概算应当履行审批手续的,已经批准;
    (3)有相应资金或资金来源已经落实;
    (4)有招标所需的设计图纸及技术资料。
    2.根据《中华人民共和国招标投标法》第十三条的规定,招标代理机构应当具备下列条件:
    (1)有从事招标代理业务的营业场所和相应资金。
    (2)有能够编制招标文件和组织评标的相应专业力量。
    (3)有从事相关领域工作满八年并具有高级职称或者具有同等专业水平的专家、可以作为评标委员会成员人选的技术、经济等方面的专家库。
    3.(1)不妥之处:开标会议由公证机构组织并主持不妥。正确做法:根据《中华人民共和国招标投标法》第三十五条的规定,开标会议应该由招标人主持,邀请所有投标人参加。
    (2)不妥之处:评标委员会的成员组成不合理。正确做法:根据《中华人民共和国招标投标法》第三十七条的规定,依法必须进行招标的项目,其评标委员会由招标人的代表和有关技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术、经济等方面的专家不得少于成员总数的三分之二。
    4.工程建设项目施工招标文件一般包括下列内容:投标邀请书;投标人须知;合同条款及格式;投标文件格式;工程量清单;技术标准和要求;图纸;评标办法;招标人对招标文件的澄清与修改。
    【命题点与拓展】
    本案例第l题主要考查建设工程招标应具备的条件。
    依法必须招标的工程建设项目,应当具备下列条件后方可进行:招标人已经依法成立;初步设计及概算应当履行审批手续的,已经批准;按照国家有关规定应当履行项目审批、核准或者备案手续的,已经审批、核准或者备案;有相应资金或者资金来源已经落实;有招标所需的设计图纸及技术资料。
    本案例第2题主要考查招标代理机构进行招标代理应满足的条件。
    招标人如不具备自行组织招标的能力条件.应当委托招标代理机构办理招标事宜。《中华人民共和国招标投标法》第十三条规定,招标代理机构应当具备下列资格条件:有从事招标代理业务的营业场所和相应资金;有能够编制招标文件和组织评标的相应专业力量;有符合法定条件、可以作为评标委员会成员人选的技术、经济等方面的专家库等。
    本案例第3题主要考查开标与评标的内容。
    招标人及其招标代理机构应按招标文件规定的时间、地点主持开标.邀请所有投标人的法定代表人或其委托的代理人参加。评标委员会成员名单一般应于开标前确定:评标委员会成员名单在中标结果确定前应当保密。评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表.以及有关技术、经济等方面的专家组成.成员人数为5人以上单数,其中技术、经济等方面的专家不得少于成员总数的三分之二。
    本案例第4题主要考查施工招标文件的内容。
    《标准施工招标文件》共包含封面格式和四卷八章的内容,第一卷包括第一章至第五章,涉及招标公告(投标邀请书)、投标人须知、评标办法、合同条款及格式、工程量清单等内容;第二卷由第六章图纸组成;第三卷由第七章技术标准和要求组成;第四卷由第八章投标文件格式组成。标准招标文件相同序号标示的节、条、款、项、目,由招标人依据需要选择其一形成一份完整的招标文件。另外,根据《标准施工招标文件》的规定,招标人对招标文件的澄清与修改也作为招标文件的组成部分。

  • [...]
