2019年监理工程师考试《质量、投资、进度控制》深度自测卷一(40题)

共40题贡献人:testking发布时间:2019/3/30 12:35:36


  • [多选/不定项]

    第1题:有关工程施工质量管理方面的行政法规主要包括(  )。
    A.《建设工程质量管理条例》
    B.《中华人民共和国节约能源法》
    C.《实施工程建设强制性标准监督规定》
    D.《民用建筑节能条例》
    E.《房屋建筑工程施工旁站监理管理办法(试行)》

    答案:AD

    解答:考点:“工程施工质量控制的依据”。有关质量管理方面的法律法规、部门规章与规范性文件包括①法律:《中华人民共和国建筑法》,《中华人民共和国刑法》,《中华人民共和国防震减灾法》,《中华人民共和国节约能源法》,《中华人民共和国消防法》等;②行政法规:《建设工程质量管理条例》《民用建筑节能条例》等;③部门规章:《建筑工程施工许可管理办法》,《实施工程建设强制性标准监督规定》,《房屋建筑和市政基础设施工程质量监督管理规定》等;④规范性文件:《房屋建筑工程施工旁站监理管理办法(试行)》,《建设工程质量责任主体和有关机构不良记录管理办法(试行)》,关于《建设行政主管部门对工程监理企业履行质量责任加强监督》的若干意见等。国家发改委颁发的规范性文件——关于《加强重大工程安全质量保障措施》的通知等。此外,其他各行业如交通、能源、水利、冶金、化工等和省、市、自治区的有关主管部门,也均根据本行业及地方的特点,制定和颁发了有关的法规性文件。因此,本题的正确答案为AD。

  • [多选/不定项]

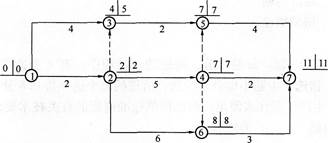

    第2题:某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明(  )。

    A.工作1~2为关键工作
    B.工作1~3的总时差为1
    C.工作3~5为关键工作
    D.工作4~7的总时差为0
    E.工作5~7的总时差为0

    答案:ABE

    解答:考点:“根据节点的最早时间和最迟时间判定工作的时间参数”。工作的总时差(Tfi-j)可用以下公式计算:

  • [多选/不定项]

    第3题:编制施工总进度计划的工作内容有(  )。
    A.确定施工作业场地范围
    B.计算工程量
    C.确定各单位工程的施工期限
    D.计算劳动量和机械台班数
    E.确定各分部分项工程的相互搭接关系

    答案:BCE

    解答:考点:“施工总进度计划的编制内容”。施工总进度计划的编制步骤和万法包括:①计算工程量;②确定各单位工程的施工期限;③确定各单位工程的开竣工时间和相互搭接关系;④编制初步施工总进度计划;⑤编制正式施工总进度计划。因此,本题的正确答案为BCE。

  • [多选/不定项]

    第4题:下列工作中,属于建设工程设计准备阶段进度控制任务的有(  )。
    A.编制监理进度计划
    B.编制工程项目总进度计划
    C.进行工期目标和进度控制决策
    D.编制详细的出图计划
    E.进行环境及施工现场条件的调查和分析

    答案:BCE

    解答:考点:“建设工程设计准备阶段进度控制的任务”。建设工程设计准备阶段进度控制的任务主要有:①收集有关工期的信息,进行工期目标和进度控制决策;②编制工程项目总进度计划;③编制设计准备阶段详细工作计划,并控制其执行;④进行环境及施工现场条件的调查和分析。所以,选项B、C、E符合题意。选项A、D都是设计阶段的进度控制任务。因此,本题的正确答案为BCE。

  • [多选/不定项]

    第5题:施工进度计划调整的组织措施包括(  )。
    A.增加工作面,组织更多的施工队伍
    B.改善劳动条件
    C.采用更先进的施工机械
    D.增加劳动力和施工机械的数量
    E.对所采取的技术措施给予相应的经济补偿

    答案:AD

    解答:考点:“施工进度计划的调整措施”。缩短某些丁作的持续时间的特点是不改变工作之间的先后顺序关系,通过缩短网络计划中关键线路上工作的持续时间来缩短工期。这时,通常需要采取一定的措施来达到目的。具体措施包括组织措施、技术措施、经济措施和其他配套措施。其中,组织措施包括:①增加工作面,组织更多的施工队伍;②增加每天的施工时间(如采用三班制等);③增加劳动力和施工机械的数量。根据第①点和第③点可知,选项A、D符合题意。选项B属于其他配套措施。选项C属于技术措施。选项E属于经济措施。因此,本题的正确答案为AD。

  • [...]

    第6题:...

    答案:...

    解答:...

    ........
